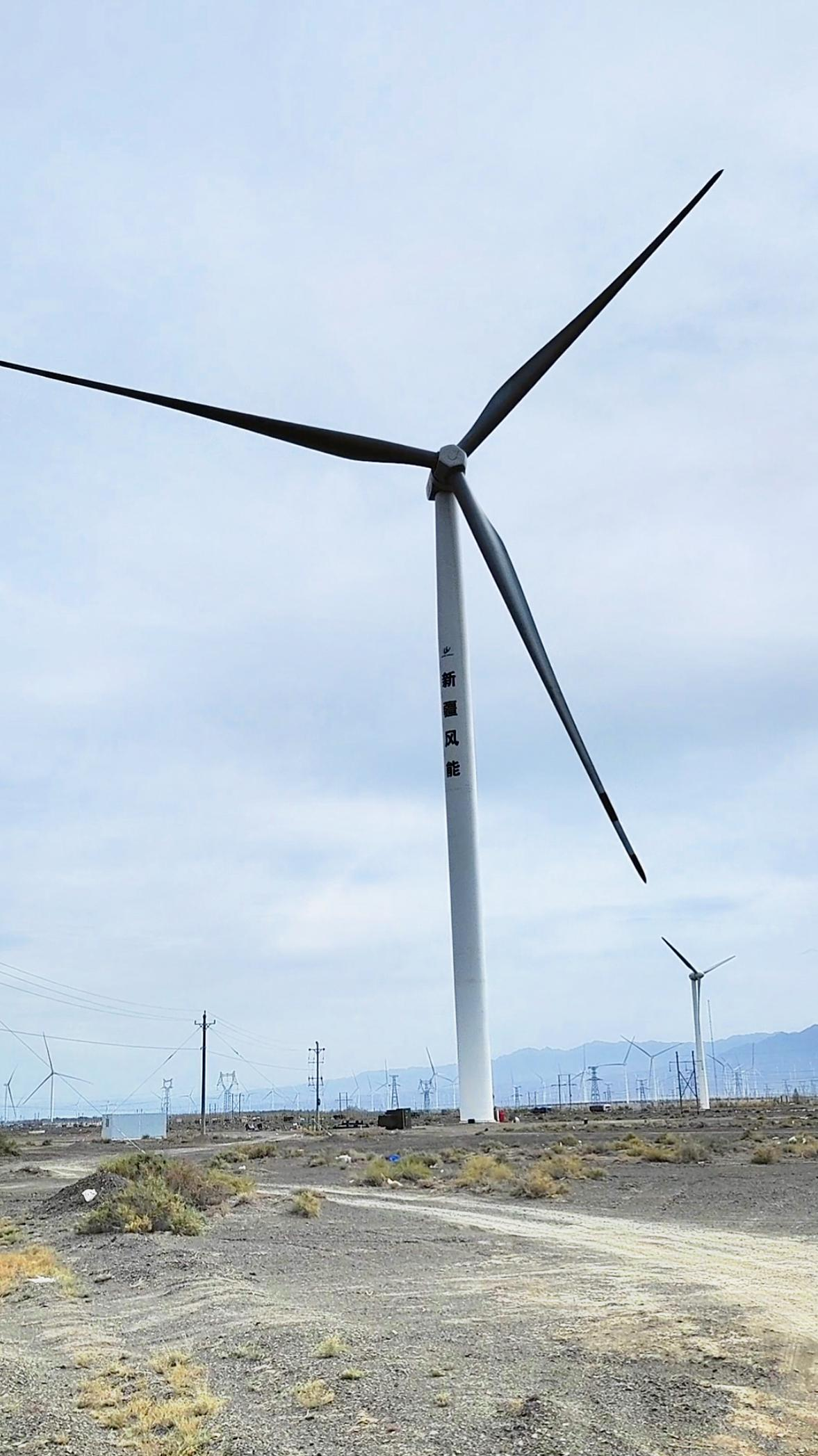

(通訊員 謝志瑞)10月7日15時31分,公司達坂城風電場兩臺1.2MW技改項目C5風力發電機組成功啟動。這是公司持續響應國家能源局印發《風電場改造升級和退役管理辦法》而實施的又一項技改工作。
回顧項目歷程,兩臺1.2MW機組作為金風1.5MW機組的過渡試驗機型,在達坂城已運行超過15年。由于這兩臺機組的大部分零部件已停產,導致運行維護成本居高不下。在日常維護巡檢過程中,值班人員還及時發現了機組的運行問題,從而避免了安全隱患。在經過綜合評估后,公司積極響應國家和自治區號召,對這兩臺1.2MW風電機組開展改造升級。
項目于7月25日開始進場施工,充分汲取了2023年升級改造項目的經驗,在手續辦理和建設過程中規避許多潛在風險。項目管理團隊合理優化各個發包單位的施工工序,使得各個環節緊密銜接,相互協調配合,經過73天的共同努力項目于10月7日順利實現機組并網發電。
從技術層面來看,兩臺1.2MW機組的標準發電小時數不足2500小時,遠低于2.5MW機組3500小時的理論標準發電小時數,項目建成后每年能夠提供近800萬千瓦時的發電量,在一定程度上提升了達坂城風電場的發電能力,為完成全年度發電任務打下了堅實基礎。
后續,公司將認真總結項目實施過程中的成功經驗,以更加飽滿的熱情和嚴謹的態度,持續做好公司后續場站以大代小的升級改造工作。
